Hidroelectrica a repus în funcţiune, la finele săptămânii trecute, hidroagregatul numărul 1 (HA1) de la Centrala Hidroelectrică Porţile de Fier I, după finalizarea lucrărilor de mentenanţă şi derularea tuturor probelor preliminare, inclusiv cea a probei complexe de 72 de ore de funcţionare continuă.
Proiectul în valoare de aproximativ 55 milioane lei, demarat în luna iulie 2023, a implicat demontarea completă a hidroagregatului, transportul componentelor la fabrica UCMH din Reşiţa pentru expertiză şi reparaţii, urmat de remontarea şi testarea ansamblului rotor-turbină în fabrică. Contractul pentru aceste lucrări a fost atribuit societăţii SSH Hidroserv, care a subcontractat execuţia în fabrica UCMH din Reşiţa.
Sebastian Burduja, Ministrul Energiei, a declarat, cu ocazia evenimentului ce a marcat repunerea în funcţiune a hidroagregatul: "Acum mai bine de 100 de ani, părintele hidroenergeticii româneşti, marele profesor Dorin Pavel, a gândit pentru prima dată această hidrocentrală, aceste amenajări hidrotehnice de-a lungul Dunării. A gândit peste 400 de amenajări hidroenergetice în toată ţara, crezând că poate să facă imposibilul posibil şi de multe ori l-a făcut. În acest loc, de la punerea pietrei de temelie până la punerea în funcţiune, au trecut doar opt ani de zile. Vă întreb dacă este cineva care crede că s-ar putea face asta în opt ani de zile. Sigur, pe vremea aceea nu erau prietenii noştri de la ONG-urile de mediu. Pe vremea aceea nu erau atâtea blocaje, procese, avize, proceduri şi aşa mai departe. Noi ne-am asumat să ne luptăm cu toate acestea şi să reuşim, anul acesta, să finalizăm prima hidrocentrală începută înainte de 1989 de la Răstolniţa, judeţul Mureş. Sigur nu se compară, este vorba doar de 30 MW, dar totuşi, ca simbol, după decenii de blocaje, procese şi aşa mai departe, am reuşit să punem în funcţiune o hidrocentrală pentru România".
Conform ministrului, în toată ţara sunt cel puţin 11 obiective de amenajări hidroenergetice începute de zeci de ani de zile, în care Statul Român a investit peste 11,7 miliarde de lei şi care ar însemna o producţie de peste 700 de MW, cât se produce astăzi la Porţile de Fier. "Toate sunt într-un stadiu avansat (n.r. de realizare), de 60%, 70%, 80% sau chiar 98% la Bumbeşti, Jiu. Pe toate acestea trebuie să le terminăm, iar Răstolniţa trebuie să fie prima", a spus Sebastian Burduja.
Procesul de repunere în funcţiune a hidroagregatului reprezintă o premieră pentru Hidroelectrica, în cadrul proiectului fiind implicate doar Hidroelectrica şi societăţile sale afiliate - SSH Hidroserv şi UCMH Reşiţa.
Karoly Borbely, CEO Hidroelectrica, a spus: "Este prima oară când în cadrul Hidrorectrica, după zeci de ani, cele două companii din grup, Hidroserv şi UCMH, plus colegii de la Hidroelectrica, au colaborat exemplar într-o lucrare cu o complexitate ridicată. Trebuie să susţinem sectorul energetic naţional cu resurse proprii".
CEO-ul companiei a adăugat: "Aţi văzut cât de important este fiecare MW de producţie în bandă, într-o ţară cu un potenţial fantastic şi unde decomisionarea cărbunelui s-a făcut într-un regim foarte, foarte rapid, şi n-am reuşit să punem în loc, într-un timp foarte scurt, decât foarte puţin. Sigur, regenerabilele sunt foarte importante, dar stâlpul pe care stă sistemul energetic naţional sunt unităţile care produc energie electrică în bandă".
Conform directorului Hidroelectrica, compania are în plan investiţii în acest an de 1,7 miliarde lei. "Anul trecut am realizat 680 de milioane, în 2023 investiţiile au fost de 280 de milioane, deci suntem într-o creştere exponenţială", a spus Borbely.

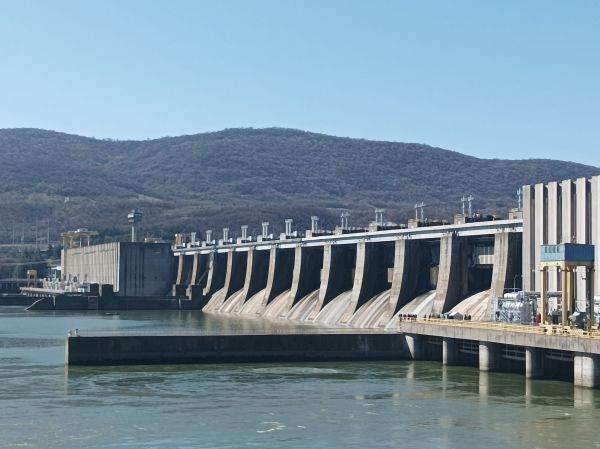

Centrala Hidroelectrică Porţile de Fier I reprezintă un pilon fundamental în activitatea Hidroelectrica. Situat la graniţa dintre România şi Serbia, pe fluviul Dunărea este una dintre cele mai mari şi mai importante din Europa. Cu o capacitate de producţie semnificativă, Porţile de Fier asigură aproximativ 40% din totalul producţiei Hidroelectrica, fiind astfel un contributor esenţial la îndeplinirea obiectivelor de furnizare a energiei electrice într-un mod fiabil şi eficient.
Centrala Hidroelectrica de la Porţile de Fier I are după retehnologizare o producţie de energie electrică anuală de proiect de 5.241.000 Mwh în anul mediu hidrologic, ceea ce reprezintă circa 10% din producţia la nivel naţional. În plus, centrala asigură aproape jumatate din serviciile tehnologice de sistem din ţara noastră.
Energia produsă de cele şase hidroegregate la CHE PF I pe ultimii cinci ani este de 25,428GWh şi are o pondere între 31% şi 37% din energia totală produsă de Hidroelectrica în aceşti ani şi între 8% şi 10% din energia produsă la nivel naţional.
Porţile de Fier nu contribuie doar la producţia de energie electrică, ci şi la menţinerea echilibrului şi stabilităţii SEN, prin servicii precum reglajul de frecvenţă şi stabilitatea tensiunii, ajută la integrarea surselor de energie variabile şi la prevenirea fluctuaţiilor.
Programul de mentenanţă a hidroagregatelor nu se opreşte odată cu redarea în funcţiune a HA1, în viitorul apropiat urmând o nouă etapă de retehnologizare a hidroagregatelor, conform Hidroelectrica.
